Фундамент под ключ
Проектирование и строительство фундамента под ваш дом
Фундамент под ключ — это проектирование и строительство основания дома по геологии участка, нагрузкам здания и конструктивному расчёту. Мы начинаем с исходных данных, подбираем тип фундамента, готовим проект КЖ, выполняем работы на участке и проверяем скрытые этапы до бетонирования.
Что входит в фундамент под ключ
Фундамент под ключ у нас — это не отдельная «заливка бетона», а связка геологии, расчёта, проекта и стройки. Такой порядок снижает риск трещин, просадки, подтопления цоколя и лишних переделок инженерных вводов.
- Исходные данные. Смотрим участок, пятно застройки, рельеф, подъезды, будущие коммуникации и архитектуру дома.
- Геология. Получаем данные о несущей способности, пучинистости, уровне подземных вод, осадке и физико-химическом составе грунта.
- Расчёт нагрузок. Учитываем материал стен, перекрытия, кровлю, фасад, камин, чашу бассейна, тяжёлое оборудование и другие локальные нагрузки.
- Проектирование фундамента. Конструктор КЖ выбирает схему: забивные сваи с ростверком, монолитная плита, цоколь или сочетание решений.
- Строительство. Выполняем подготовку основания, опалубку, армирование, закладные, гидроизоляцию, бетонирование и уход за бетоном.
- Приёмка. Проверяем скрытые работы до заливки и контролируем конструкцию после бетонирования.
Если геологии ещё нет, начинаем с инженерно-геологических изысканий участка. Без них тип фундамента выбирается по предположениям, а не по фактическому основанию под домом.
Какие фундаменты мы проектируем и строим
Мы строим фундаменты для частных домов из газобетона, керамического блока, монолита, кирпича и дерева, подбирая конструкцию под грунт и вес здания. Один и тот же дом на разных участках может получить разные решения.
| Тип фундамента | Когда подходит | Что важно учесть |
|---|---|---|
| Сваи | Когда верхние слои слабые, а нагрузку нужно передать на более плотные грунты, залегающие глубже. | Глубину, несущий слой, шаг и связь с ростверком. В нашей практике обычно применяем забивные железобетонные сваи; окончательно тип — по геологии. |
| Монолитная плита | Для слабых неоднородных грунтов, высокого уровня грунтовых вод и случаев, когда нагрузка на основание велика. | Подготовку основания, армирование, гидроизоляцию, утепление, закладные и ровность всей площади плиты. |
| Монолитный ростверк | Под дома с тяжёлыми стенами и перекрытиями, по наружным и внутренним капитальным стенам. | Сечение, армирование, опирание стен и фасада, работу узлов под несущими стенами. |
| Цокольный этаж | Когда нужен частично заглублённый уровень: котельная, кладовая, спортзал, домашний кинотеатр или другие помещения. | Дренаж, гидроизоляцию, давление грунта, вводы коммуникаций и защиту от воды у стен цоколя. |
| Чаша бассейна | Когда в доме или на участке нужен бассейн как отдельная монолитная конструкция. | Расчёт нагрузки, жёсткость чаши, водонепроницаемость, вводы инженерии и узлы примыкания. |
Если вы сравниваете варианты заранее, полезно разобрать общую логику выбора в материале какой фундамент выбрать для дома. Окончательное решение всё равно принимает конструктор после геологии и расчёта.
Почему без геологии нельзя выбрать фундамент
Геология показывает, на что будет опираться дом и как грунт поведёт себя под нагрузкой, водой и сезонным промерзанием. Внешне ровный сухой участок не гарантирует плотный однородный грунт под пятном застройки.
Для фундамента важны несущая способность, пучинистость, подземные воды, подтопление территории, возможная осадка и физико-химический состав грунта. Эти данные влияют не только на тип фундамента, но и на бетон, арматуру, сваи, гидроизоляцию и дренаж.
Для изысканий определяют пятно застройки, бурят скважины, отбирают образцы грунта с разных глубин и передают их в лабораторию; по итогам лаборатория выдаёт заключение. Глубина скважин под частный дом в нашей практике обычно 8 м, число и глубину скважин уточняют по проекту и грунтам. Сами изыскания обычно занимают 3–5 дней.
Фундамент считаем по данным геологии участка, а не подбираем типовой. Без этих данных запас прочности приходится закладывать на глаз, и фундамент получается либо недостаточным, либо избыточным и дорогим без технической необходимости.

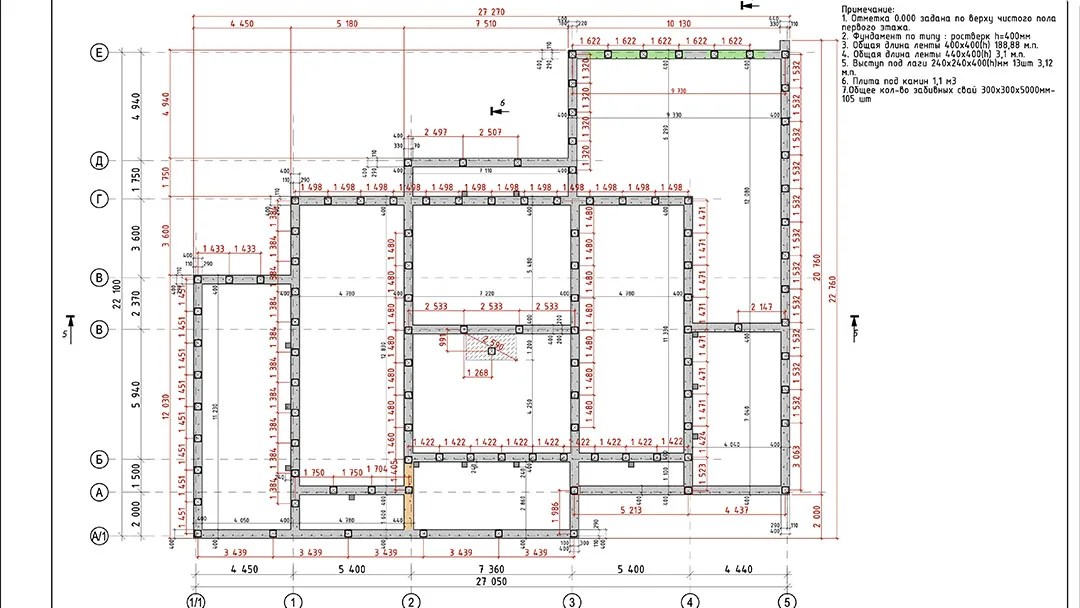

Проектирование фундамента: что рассчитывает конструктор КЖ
Проектирование фундамента связывает грунт, архитектуру и конструкцию дома в одну расчётную схему. Конструктор не выбирает плиту, ленту или сваи по названию материала стен — он сопоставляет нагрузки здания с несущей способностью основания.
- Вес и схема дома. Материал стен, этажность, перекрытия, кровля, большие пролёты и второй свет меняют нагрузку на основание.
- Фасад. Клинкерный кирпич и другие тяжёлые облицовки нужно опирать на фундамент или закладывать отдельное конструктивное решение.
- Локальные нагрузки. Камин, дымоход, джакузи, купель, бильярдный стол и тяжёлое оборудование требуют проверки и иногда локального усиления.
- Рельеф. При перепаде высот рассматриваем высокий ростверк, подвесной ростверк, цоколь, выемку грунта, подпорные решения или подготовленную отсыпку.
- Инженерные вводы. В проекте заранее закладываются гильзы под канализацию, воду, электричество, слаботочные сети и другие коммуникации.
- Вода. Уровень грунтовых вод влияет на дренаж, гидроизоляцию, возможность цоколя и технологию работ.
- Подпольное пространство. Если оно есть, в проекте предусматривают продухи для вентиляции.
Отдельно рассчитывают высоту и площадь фундамента: они зависят от архитектуры, отметок участка, фасадных материалов и условий эксплуатации дома.
Фундамент для дома из газобетона и керамического блока
Фундамент для дома из газобетона или керамического блока должен обеспечивать жёсткую опору и равномерную работу основания. Для кладочных стен опасна не только осадка, а прежде всего её неравномерность.
Газобетон, керамоблок Porotherm, кирпичная облицовка и монолитные элементы по-разному нагружают фундамент. Если часть дома садится или поднимается сильнее другой, трещины могут появиться в кладке, проёмах, местах сопряжения террасы и на фасаде.
Поэтому фундамент для дома из газобетона не выбирают отдельно от проекта стен. Основание, армопояса, перекрытия, фасад, кровля и инженерные вводы должны быть согласованы до начала земляных работ.
Как проходит строительство фундамента для частного дома
Строительство фундамента для частного дома ведём по проекту, а не по месту, потому что большинство ошибок становится скрытым после бетонирования. Последовательность работ зависит от типа основания, но базовая логика одинакова.
- Расчищаем площадку для техники, бытовки, складирования материалов и подъездных путей.
- Снимаем плодородный грунт в пятне застройки, чтобы под домом не оставалась органика.
- Выполняем выборку грунта, отсыпку, перемещение или вывоз по проектным отметкам.
- Устраиваем песчаную подготовку с трамбовкой и выравниванием основания.

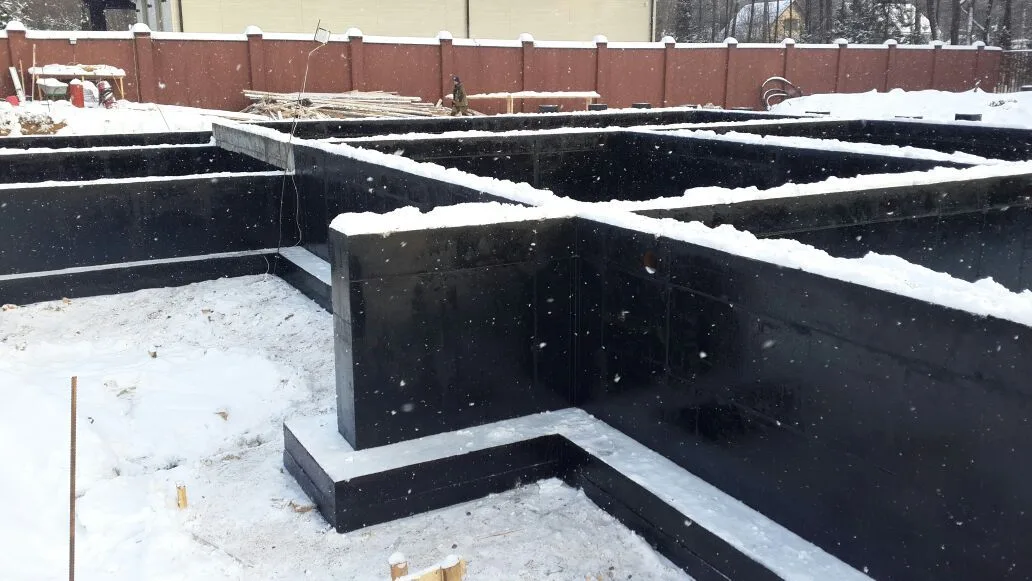

- Делаем гидроизоляционный слой, который защищает бетон и конструктивные узлы от влаги.
- Монтируем опалубку, вяжем арматурный каркас и устанавливаем фиксаторы защитного слоя.
- Ставим закладные под водоснабжение, канализацию, электричество и другие инженерные системы.
- Проверяем скрытые работы перед заливкой.
- Укладываем бетон, вибрируем смесь, выравниваем верхнюю поверхность.
- Отслеживаем набор прочности бетона склерометром по графику по дням, а не только итог: отклонение видно на ранних сроках, пока можно принять меры. Подвижность бетонной смеси проверяем при приёмке миксера конусом Абрамса.
Вибрирование бетона нужно не для скорости, а для качества: оно уплотняет смесь и снижает риск пустот и каверн внутри конструкции.
Что контролируем на стройке
На стройке фундамента контролируем те элементы, которые после бетонирования уже нельзя нормально увидеть и исправить без разрушения конструкции. Поэтому проверка скрытых работ идёт до заливки, а не после появления стен.
- Геометрию. Оси, диагонали, высотные отметки, форму опалубки и соответствие проекту.
- Основание. Снятие плодородного слоя, подготовку, трамбовку, отсутствие мусора и разжиженного грунта.

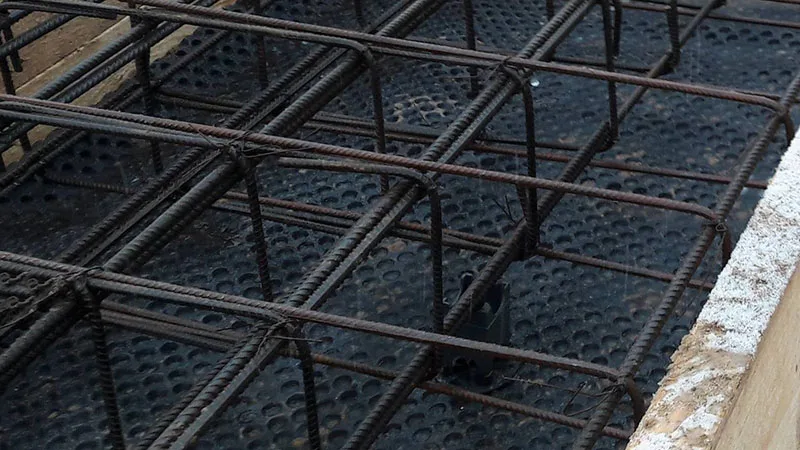

- Арматуру. Диаметр, шаг, нахлёсты, углы, пересечения, выпуски и положение каркаса.
- Защитный слой. Арматура должна быть закрыта бетоном по проекту, а не лежать на грунте или гидроизоляции.
- Закладные. Проверяем места и отметки вводов, чтобы после бетона не сверлить готовую конструкцию.
- Гидроизоляцию и утепление. Смотрим непрерывность слоёв, примыкания и защиту от повреждений.
- Бетонные работы. Контролируем укладку, вибрирование, выравнивание и условия ухода за бетоном.
Для независимой проверки можно подключить технический надзор строительства. Эту услугу можно заказать отдельно, в том числе для стройки, которую ведёт другой подрядчик.
Что получает заказчик после работ
Заказчик получает не просто бетонное основание, а подготовленную конструкцию для следующего этапа строительства дома. Фундамент должен соответствовать геологии, проекту, нагрузкам и расположению инженерных вводов.
- обоснованный тип фундамента под конкретный участок и дом;
- проектные решения КЖ и схему закладных под коммуникации;
- выполненные земляные, арматурные, бетонные и защитные работы;
- проверку скрытых этапов до заливки бетона;
- готовое основание под стены, перекрытия, фасад и дальнейшее строительство.
Армирование показываем и принимаем до заливки бетона — вместе с заказчиком и конструктором: после заливки арматуру уже не увидеть. Все скрытые работы фотографируем, фотоотчёт заказчику — каждые 3 дня; фото и акты собраны в личном кабинете. Основные работы ведут наши бригады; фундаменты с большим котлованом, подпорные стены и сложный монолит выполняют партнёры-подрядчики с опытом таких работ под нашим контролем — перед заказчиком по договору отвечаем мы.
Сроки и стоимость фундамента под ключ
Сроки и стоимость фундамента под ключ считаем в составе всего проекта дома, потому что основание зависит от геологии, архитектуры, рельефа и конструктивного решения. Универсальная цена по площади здесь часто вводит в заблуждение.
Запрос «фундамент монолитная плита цена» нельзя корректно закрыть одной цифрой за м²: на смету влияют выемка или отсыпка грунта, объём бетона, армирование, утепление, гидроизоляция, дренаж, закладные, подъезд техники и сложность формы дома.
Каменный дом строится 6–8 месяцев, большие проекты — дольше. Отдельный срок фундамента не называем без проекта: он зависит от типа основания, земляных работ, погоды, бетонирования и требований к уходу за конструкцией.
Стоимость рассчитает отдел продаж после геологии, проекта и согласованного состава работ. Если у вас уже есть отчёт по грунтам и архитектура, их можно передать для первичного разбора.
Типичные ситуации, с которыми приходят заказчики
Чаще всего заказчики обращаются, когда хотят понять, какой фундамент нужен под конкретный дом, или проверить решение до начала работ. На этой стадии ещё можно избежать лишнего бетона, неправильных отметок и переделок инженерии.
- участок уже куплен, но геология не сделана;
- архитектурный проект есть, а КЖ по фундаменту отсутствует;
- дом планируется из газобетона, керамоблока или с кирпичной облицовкой;
- на участке есть перепад рельефа, высокий уровень воды или риск подтопления;
- нужен цокольный этаж, чаша бассейна, камин или другое тяжёлое локальное решение;
- подрядчик предлагает фундамент без расчёта, только по площади дома.
В таких случаях начинаем с проверки исходных данных и только затем переходим к конструктиву, смете и строительству.
Подробнее о фундаменте в статьях
Отдельные решения разобрали подробно:
- Ошибки при устройстве фундамента — что чаще всего идёт не так и как этого не допустить;
- Подушка под фундамент — из чего делают и как проверяют основание перед бетоном;
- Морозное пучение грунта и фундамент — как защитить дом;
- Утепление и гидроизоляция фундамента — что и в каком порядке закрывают;
- Приёмка бетона на стройке — от миксера до набора прочности;
- Закладные в фундаменте — гильзы и вводы, которые закладывают до заливки;
- Сбор нагрузок на фундамент — пример и порядок расчёта;
- Противоморозные добавки в бетон — как бетонируют фундамент зимой;
- Сколько стоит фундамент для дома — от чего зависит цена.
Обсудить фундамент для вашего дома
Оставьте заявку в форме ниже: уточним участок, дом, геологию и стадию проекта. После этого отдел продаж рассчитает стоимость работ по вашему решению.
Частые вопросы
Сколько стоит фундамент под ключ?
Стоимость рассчитает отдел продаж после геологии, проекта и согласованного состава работ. Цена зависит от грунта, рельефа, типа фундамента, армирования, бетона, гидроизоляции, дренажа и закладных.
Нужна ли геология перед строительством фундамента?
Да, для любого дома. Инженерно-геологические изыскания — бурение с отбором проб грунта и лабораторное заключение — показывают несущую способность, пучинистость, уровень подземных вод и риск осадки. Фундамент считаем по данным геологии участка, а не подбираем типовой.
Какой фундамент лучше для дома из газобетона?
Для дома из газобетона важны жёсткая опора и равномерная осадка. Конкретный тип — плита, сваи с ростверком, лента или комбинированное решение — выбирают после геологии и расчёта нагрузок.
Что лучше: свайный фундамент или монолитная плита?
Сваи применяют, когда нужно передать нагрузку через слабые верхние слои на более плотный грунт. Монолитная плита распределяет нагрузку по площади, но тоже требует расчёта и не подходит «автоматически» для любого участка.
Что входит в строительство фундамента для частного дома?
Обычно это подготовка площадки, земляные работы, основание, опалубка, армирование, закладные, гидроизоляция, бетонирование, вибрирование и контроль скрытых работ. Точный состав фиксируется по проекту.
Зачем нужны закладные в фундаменте?
Закладные заранее задают места ввода воды, канализации, электричества и слаботочных сетей. Если их не предусмотреть, после бетонирования придётся сверлить готовую конструкцию и переделывать узлы.
Можно ли построить фундамент без проекта КЖ?
Технически залить бетон можно, но это рискованно: не будут проверены нагрузки, армирование, сечения, закладные и работа основания. Проект КЖ нужен, чтобы фундамент соответствовал дому и грунту.
Какие сваи вы применяете?
В нашей практике обычно применяем забивные железобетонные сваи — их погружают сваебойной установкой. Окончательно тип фундамента и параметры свай определяет расчёт по геологии участка.
Можно ли делать фундамент зимой?
Да, строим круглый год. Зимой бетонируем с противоморозными добавками, при необходимости с прогревом бетона и тепляком; набор прочности отслеживаем склерометром по графику.
Обсудим ваш дом?
Расскажите о задаче — предложим решение, сроки и смету. Консультация ни к чему не обязывает.
Заявка отправлена
Мы свяжемся с вами в течение 10 минут в рабочее время.
